Quy trình làm móng cân ô tô điện tử đúng kỹ thuật, bền vững

Phạm Thị Ánh Tuyết 27/10/2026
quy-trinh-lam-mong-can-o-to-dien-tu-dung-ky-thuat-ben-vung

Móng cân là hạng mục nền tảng quyết định độ ổn định, độ chính xác và tuổi thọ của hệ thống cân ô tô điện tử. Vậy quy trình làm móng cân ô tô điện tử gồm những bước nào? Cần lưu ý gì trong quá trình thi công để đảm bảo nền móng chịu tải tốt, thoát nước hiệu quả và đáp ứng yêu cầu lắp đặt cân? Hãy cùng Tân Phát tìm hiểu chi tiết trong bài viết dưới đây.

1. Tầm Quan Trọng Của Việc Thi Công Móng Cân Ô Tô Điện Tử

Móng cân ô tô điện tử là kết cấu chịu lực trực tiếp cho bàn cân và hệ thống thiết bị cân. Đây là bộ phận tiếp nhận tải trọng từ phương tiện, sau đó truyền lực xuống nền đất thông qua hệ thống kết cấu móng.

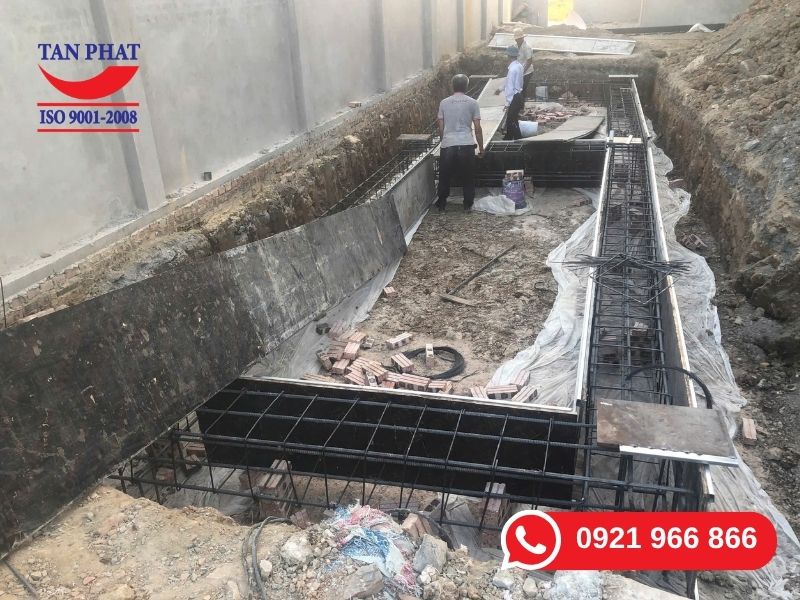

Móng cân ô tô được thi công bằng bản vẽ của Tân Phát

Móng cân ô tô được thi công bằng bản vẽ của Tân Phát

Việc thi công móng cân đúng kỹ thuật mang lại nhiều lợi ích thiết thực:

  • Đảm bảo độ chính xác khi cân: Hạn chế hiện tượng lún lệch, nghiêng bàn cân hoặc biến dạng kết cấu gây ảnh hưởng đến kết quả cân.

  • Tăng khả năng chịu tải: Giúp nền móng đáp ứng tải trọng thiết kế và các tác động phát sinh trong quá trình xe tải ra vào.

  • Kéo dài tuổi thọ hệ thống cân: Hạn chế nứt bê tông, lún nền và các hư hỏng ảnh hưởng đến bàn cân, cảm biến lực.

  • Thuận tiện cho việc lắp đặt và bảo trì: Móng được bố trí đúng kích thước, cao độ và vị trí giúp quá trình lắp đặt thiết bị diễn ra thuận lợi.

  • Hạn chế chi phí sửa chữa: Giảm nguy cơ phải gia cố hoặc cải tạo móng sau khi hệ thống cân đã đi vào hoạt động.

Vì vậy, trước khi thi công, chủ đầu tư cần xác định rõ tải trọng cân, kích thước bàn cân, điều kiện địa chất và phương án lắp đặt phù hợp.

2. Các Yếu Tố Cần Xác Định Trước Khi Làm Móng Cân

Trước khi triển khai thi công, cần khảo sát hiện trạng và xác định các thông số kỹ thuật cơ bản để lựa chọn phương án móng phù hợp.

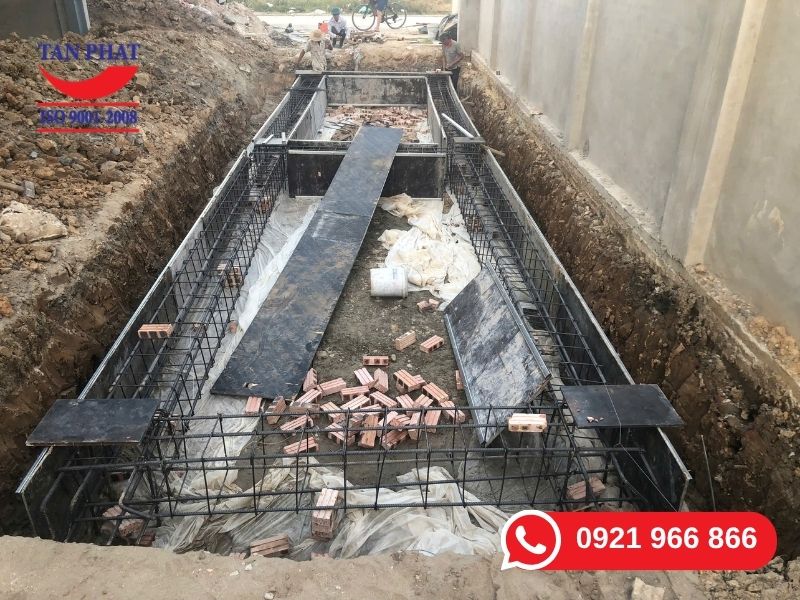

3 yếu tố tiên quyết cần xác định trước khi làm móng cân

3 yếu tố tiên quyết cần xác định trước khi làm móng cân

2.1. Xác định tải trọng và kích thước cân ô tô

Tải trọng và kích thước bàn cân là cơ sở quan trọng để tính toán kết cấu móng. Một số tải trọng cân ô tô điện tử thường gặp gồm 30 tấn, 40 tấn, 60 tấn, 80 tấn và 100 tấn.

Kích thước bàn cân có thể được lựa chọn theo loại phương tiện và nhu cầu sử dụng thực tế, chẳng hạn như 3 x 6 m, 3 x 12 m, 3 x 16 m hoặc 3 x 18 m.

Các thông số này cần được đối chiếu với hồ sơ thiết kế của hệ thống cân cụ thể. Không nên chỉ dựa vào tải trọng danh định để xác định kích thước và kết cấu móng.

2.2. Khảo sát địa chất và mặt bằng thi công

Khảo sát địa chất giúp đánh giá khả năng chịu tải của nền đất, mực nước ngầm và nguy cơ lún không đều. Đối với khu vực đất yếu, nền đất san lấp mới hoặc có mực nước ngầm cao, phương án xử lý nền và kết cấu móng cần được tính toán riêng.

Bên cạnh đó, cần kiểm tra diện tích thi công, cao độ mặt bằng, đường xe ra vào, hệ thống thoát nước và vị trí bố trí nhà điều hành cân.

2.3. Lựa chọn phương án móng cân

Tùy theo điều kiện địa chất, mặt bằng và thiết kế hệ thống cân, có thể lựa chọn các phương án như:

  • Móng cân nổi: Bàn cân được bố trí trên kết cấu móng nổi so với mặt bằng xung quanh, có giải pháp đường dẫn lên xuống phù hợp.

  • Móng cân chìm: Bàn cân được lắp đặt trong hố móng, mặt bàn cân gần bằng cao độ nền xung quanh. Phương án này cần đặc biệt chú trọng chống thấm, thoát nước và khả năng tiếp cận để bảo trì.

  • Móng có gia cố nền hoặc móng cọc: Được xem xét khi điều kiện địa chất không đáp ứng yêu cầu chịu lực của phương án móng thông thường.

Việc lựa chọn phương án cuối cùng cần căn cứ vào hồ sơ thiết kế, kết quả khảo sát và điều kiện vận hành thực tế.

3. Quy Trình Làm Móng Cân Ô Tô Điện Tử Chi Tiết

Quy trình thi công móng cân thường được triển khai qua các bước dưới đây. Trình tự và yêu cầu cụ thể có thể thay đổi tùy theo thiết kế được phê duyệt.

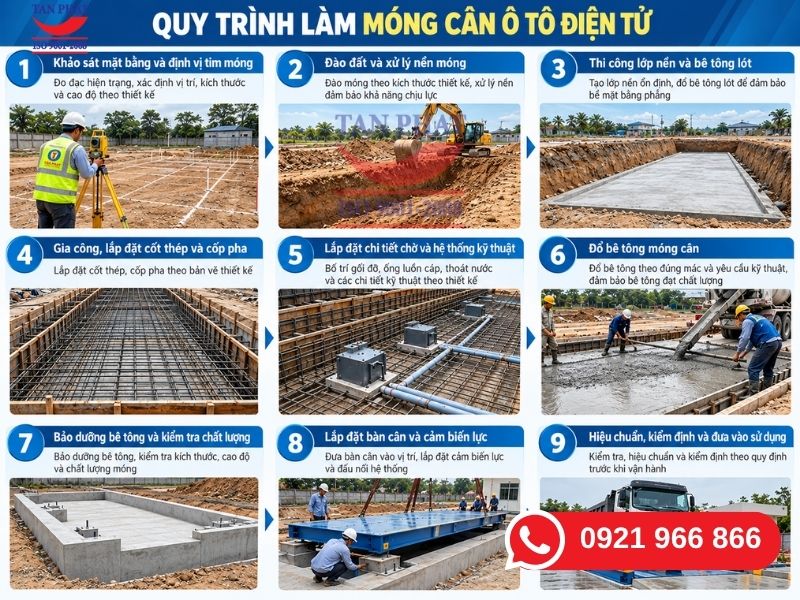

Quy trình 9 bước thực hiện để có được trạm cân ô tô điện tử lâu bền

Quy trình 9 bước thực hiện để có được trạm cân ô tô điện tử lâu bền

Bước 1: Khảo sát mặt bằng và định vị tim móng

Đơn vị thi công tiến hành đo đạc hiện trạng, xác định ranh giới khu vực lắp đặt cân, tim móng, kích thước hố móng và cao độ thiết kế.

Các vị trí cần được định vị chính xác bao gồm:

  • Tim dọc và tim ngang của bàn cân.

  • Phạm vi móng và các vị trí gối đỡ.

  • Vị trí đặt cảm biến lực theo bản vẽ thiết kế.

  • Cao độ nền, cao độ mặt móng và đường dẫn lên xuống.

  • Vị trí đường ống thoát nước, ống luồn dây tín hiệu và các hạng mục phụ trợ.

Định vị chính xác ngay từ đầu giúp hạn chế sai lệch kích thước, tránh phải đục sửa kết cấu khi lắp đặt bàn cân và thiết bị điện tử.

Bước 2: Đào đất và xử lý nền móng

Sau khi hoàn thành công tác định vị, tiến hành đào đất theo kích thước và cao độ trong hồ sơ thiết kế.

Trong quá trình đào móng, cần kiểm tra tình trạng đất nền, loại bỏ đất hữu cơ, bùn yếu hoặc các lớp đất không đáp ứng yêu cầu thiết kế. Nếu xuất hiện nước ngầm hoặc nền đất yếu, cần áp dụng biện pháp xử lý phù hợp trước khi triển khai các công đoạn tiếp theo.

Tùy theo thiết kế, công tác xử lý nền có thể bao gồm đầm chặt, thay đất, gia cố nền hoặc thi công móng cọc.

Lưu ý: Không tự ý tăng hoặc giảm chiều sâu đào móng, thay đổi phương án xử lý nền khi chưa có đánh giá kỹ thuật và sự chấp thuận của đơn vị thiết kế có trách nhiệm.

Bước 3: Thi công lớp nền và bê tông lót

Sau khi nghiệm thu nền đào, tiến hành thi công lớp nền hoặc lớp bê tông lót theo thiết kế.

Lớp bê tông lót giúp tạo bề mặt bằng phẳng, sạch và ổn định để triển khai công tác lắp dựng cốt thép, cốp pha. Đối với các khu vực yêu cầu xử lý nền đặc biệt, cần thực hiện đầy đủ các lớp kết cấu theo hồ sơ kỹ thuật.

Trước khi chuyển sang bước tiếp theo, cần kiểm tra cao độ, độ phẳng và tình trạng bề mặt lớp lót.

Bước 4: Gia công, lắp đặt cốt thép và cốp pha

Cốt thép và cốp pha được gia công, lắp đặt theo bản vẽ kết cấu đã được phê duyệt.

Các công việc chính gồm:

  • Lắp đặt cốt thép móng, dầm móng hoặc các cấu kiện chịu lực theo thiết kế.

  • Đảm bảo đường kính, khoảng cách và vị trí cốt thép đúng yêu cầu.

  • Sử dụng con kê phù hợp để đảm bảo chiều dày lớp bê tông bảo vệ.

  • Lắp dựng cốp pha chắc chắn, đúng kích thước và cao độ.

  • Kiểm tra các vị trí chờ, lỗ kỹ thuật và chi tiết liên kết trước khi đổ bê tông.

Đối với móng cân ô tô điện tử, cần đặc biệt chú ý các khu vực gối đỡ và vị trí lắp cảm biến lực. Những vị trí này phải đáp ứng yêu cầu về cao độ, độ phẳng và khả năng truyền lực theo thiết kế của nhà sản xuất.

Bước 5: Lắp đặt chi tiết chờ và hệ thống kỹ thuật

Trước khi đổ bê tông, cần kiểm tra và bố trí các chi tiết chờ phục vụ lắp đặt cân, bao gồm:

  • Bản mã, bu lông neo hoặc chi tiết liên kết nếu thiết kế yêu cầu.

  • Vị trí gối đỡ và bệ đặt cảm biến lực.

  • Ống luồn cáp tín hiệu từ cảm biến lực đến hộp nối và đầu hiển thị.

  • Đường ống thoát nước, hố thu nước và các hạng mục chống thấm đối với móng chìm.

  • Các vị trí tiếp địa và hệ thống điện phụ trợ theo thiết kế.

Việc bố trí đúng các chi tiết chờ giúp giảm nguy cơ phải khoan cắt hoặc đục phá bê tông sau khi móng hoàn thiện.

Đối với hệ thống cáp tín hiệu, cần có phương án bảo vệ phù hợp để hạn chế ảnh hưởng của độ ẩm, nước đọng và các tác động cơ học trong quá trình vận hành.

Bước 6: Đổ bê tông móng cân

Sau khi hoàn thành công tác cốt thép, cốp pha và chi tiết chờ, tiến hành nghiệm thu trước khi đổ bê tông.

Bê tông phải đáp ứng mác hoặc cấp độ bền, độ sụt và các yêu cầu kỹ thuật theo hồ sơ thiết kế. Trong quá trình đổ, cần đảm bảo thi công liên tục theo phương án đã được phê duyệt, đầm bê tông đúng kỹ thuật và hạn chế hiện tượng rỗ, phân tầng hoặc tạo mạch ngừng ngoài dự kiến.

Các yêu cầu quan trọng gồm:

  • Kiểm tra chất lượng bê tông đầu vào theo quy định áp dụng.

  • Đổ và đầm bê tông đúng trình tự.

  • Theo dõi cao độ, hình dạng kết cấu trong quá trình thi công.

  • Lấy mẫu kiểm tra cường độ khi được yêu cầu.

  • Thực hiện biện pháp bảo dưỡng bê tông phù hợp.

Không nên xác định thời điểm lắp đặt bàn cân chỉ dựa vào số ngày kể từ khi đổ bê tông. Việc chuyển bước cần căn cứ vào cường độ bê tông thực tế, yêu cầu thiết kế và hướng dẫn của đơn vị lắp đặt.

Bước 7: Bảo dưỡng bê tông và kiểm tra chất lượng móng

Sau khi đổ bê tông, cần thực hiện bảo dưỡng đúng quy trình nhằm hạn chế mất nước sớm, nứt do co ngót và ảnh hưởng đến quá trình phát triển cường độ.

Khi bê tông đạt điều kiện nghiệm thu, tiến hành kiểm tra các hạng mục:

  • Kích thước hình học của móng.

  • Cao độ và độ phẳng tại các vị trí gối đỡ.

  • Chất lượng bề mặt bê tông.

  • Tình trạng nứt, rỗ hoặc khuyết tật kết cấu.

  • Vị trí chi tiết chờ và đường ống kỹ thuật.

  • Khả năng thoát nước tại khu vực móng.

Nếu phát hiện sai lệch vượt giới hạn cho phép, cần đánh giá và xử lý theo phương án kỹ thuật trước khi lắp đặt thiết bị cân.

Bước 8: Lắp đặt bàn cân và cảm biến lực

Khi phần móng đã được nghiệm thu và đáp ứng điều kiện lắp đặt, đơn vị chuyên môn tiến hành đưa bàn cân vào vị trí.

Các công việc thường bao gồm:

  • Cẩu và định vị bàn cân theo bản vẽ lắp đặt.

  • Lắp đặt cảm biến lực tại các vị trí quy định.

  • Kiểm tra hệ thống gối đỡ, chi tiết liên kết và khe hở kỹ thuật.

  • Đấu nối cáp tín hiệu, hộp nối và đầu hiển thị.

  • Kiểm tra hệ thống điện, tiếp địa và các thiết bị phụ trợ.

Cần đảm bảo tải trọng được truyền đúng qua hệ thống gối đỡ và cảm biến lực theo cấu hình thiết kế. Việc lắp đặt không đúng có thể làm ảnh hưởng đến độ ổn định và kết quả đo lường.

Bước 9: Hiệu chuẩn, kiểm định và đưa cân vào sử dụng

Sau khi hoàn tất lắp đặt, hệ thống cân cần được kiểm tra kỹ thuật, hiệu chuẩn khi cần thiết và thực hiện kiểm định theo quy định pháp luật về đo lường áp dụng cho loại cân.

Các công việc có thể bao gồm kiểm tra tín hiệu cảm biến, kiểm tra điểm không, thử tải, đánh giá độ lặp lại, độ lệch góc và các đặc trưng đo lường liên quan.

Chỉ đưa hệ thống cân vào sử dụng chính thức khi đáp ứng các yêu cầu kỹ thuật và pháp lý tương ứng.

4. Những Lưu Ý Quan Trọng Khi Thi Công Móng Cân Ô Tô

Để hạn chế rủi ro trong quá trình thi công, chủ đầu tư và đơn vị thực hiện cần quan tâm đến những vấn đề sau.

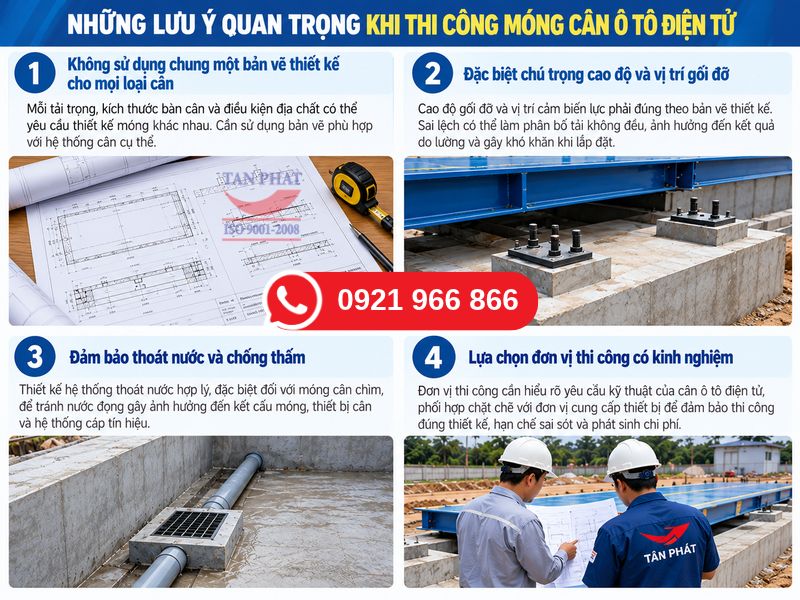

Các lưu ý quan trọng khi thi công móng cân ô tô điện tử

Các lưu ý quan trọng khi thi công móng cân ô tô điện tử

4.1. Không sử dụng chung một bản vẽ móng cho mọi loại cân

Móng cân 30 tấn, 60 tấn hay 100 tấn có thể khác nhau về kích thước, cấu tạo và yêu cầu chịu lực. Ngay cả các hệ thống cân có cùng tải trọng cũng có thể sử dụng thiết kế móng khác nhau do khác biệt về kích thước bàn cân, địa chất và phương án lắp đặt.

Vì vậy, cần sử dụng bản vẽ phù hợp với hệ thống cân cụ thể.

4.2. Đặc biệt chú trọng cao độ và vị trí gối đỡ

Cao độ gối đỡ và vị trí cảm biến lực ảnh hưởng trực tiếp đến điều kiện truyền lực của hệ thống cân. Sai lệch tại các vị trí này có thể gây phân bố tải không đồng đều hoặc làm phát sinh khó khăn khi căn chỉnh bàn cân.

Các dung sai cần tuân thủ theo bản vẽ thiết kế và yêu cầu của nhà sản xuất.

4.3. Đảm bảo thoát nước và chống thấm

Nước đọng trong hố móng có thể gây khó khăn cho công tác bảo trì, làm tăng nguy cơ ăn mòn các chi tiết kim loại và ảnh hưởng đến hệ thống điện, cáp tín hiệu.

Đối với móng cân chìm, cần thiết kế giải pháp chống thấm, thoát nước và tiếp cận bảo trì ngay từ đầu. Phương án thoát nước phải phù hợp với cao độ thực tế và điều kiện thoát nước của công trình.

4.4. Lựa chọn đơn vị thi công có kinh nghiệm

Thi công móng cân ô tô đòi hỏi sự phối hợp giữa công tác xây dựng và yêu cầu lắp đặt thiết bị đo lường. Đơn vị thực hiện cần hiểu rõ vị trí gối đỡ, cảm biến lực, hệ thống cáp tín hiệu và các điều kiện nghiệm thu trước khi lắp đặt.

Việc phối hợp chặt chẽ giữa đơn vị xây dựng và đơn vị cung cấp cân giúp hạn chế sai lệch, giảm thời gian sửa chữa và kiểm soát chi phí đầu tư.

5. FAQs - Giải Đáp Các Câu Hỏi Thường Gặp Về Quy Trình Làm Móng Cân Ô Tô Điện Tử

Làm móng cân ô tô điện tử cần chuẩn bị những gì?

Cần xác định tải trọng và kích thước cân, khảo sát địa chất, lựa chọn phương án móng, chuẩn bị bản vẽ thiết kế và bố trí mặt bằng thi công. Đồng thời, cần phối hợp với đơn vị cung cấp cân để xác định chính xác vị trí gối đỡ, cảm biến lực và các chi tiết kỹ thuật.

Móng cân ô tô điện tử có cần bản vẽ thiết kế riêng không?

Có. Móng cân cần được thiết kế phù hợp với tải trọng, kích thước bàn cân, cấu hình thiết bị và điều kiện địa chất của công trình. Không nên sử dụng một bản vẽ chung cho tất cả hệ thống cân.

Nên làm móng cân nổi hay móng cân chìm?

Lựa chọn phụ thuộc vào mặt bằng, điều kiện thoát nước, địa chất, nhu cầu vận hành và khả năng bảo trì. Móng nổi thường thuận lợi hơn trong việc tiếp cận các khu vực bên dưới bàn cân, trong khi móng chìm cần chú trọng giải pháp chống thấm và thoát nước.

Sau khi đổ bê tông bao lâu thì lắp đặt được cân ô tô?

Thời điểm lắp đặt phụ thuộc vào loại bê tông, điều kiện bảo dưỡng, cường độ thực tế và yêu cầu thiết kế. Cần nghiệm thu và xác nhận bê tông đạt điều kiện chịu lực trước khi tiến hành lắp đặt, không nên áp dụng một số ngày cố định cho mọi công trình.

Thi công móng cân ô tô điện tử có cần khảo sát địa chất không?

Khảo sát địa chất là cơ sở quan trọng để lựa chọn giải pháp móng và đánh giá nguy cơ lún. Mức độ khảo sát cần được xác định theo quy mô, điều kiện công trình và yêu cầu thiết kế nhằm đảm bảo an toàn, độ ổn định lâu dài.

Thời gian thi công móng cân ô tô điện tử mất bao lâu?

Thông thường, thời gian thi công phần móng cân ô tô điện tử khoảng 7–15 ngày, tùy thuộc vào quy mô công trình, điều kiện địa chất và phương án thi công. Thời gian này chưa chắc bao gồm toàn bộ thời gian chờ bê tông đạt cường độ yêu cầu và lắp đặt hệ thống cân.

6. Tân Phát – Tư Vấn Giải Pháp Cân Ô Tô Điện Tử Phù Hợp

Việc đầu tư cân ô tô điện tử cần được xem xét đồng bộ từ khâu lựa chọn thiết bị, thiết kế móng, thi công nền móng đến lắp đặt và kiểm định. Chuẩn bị đúng ngay từ đầu giúp hạn chế rủi ro phát sinh, tối ưu chi phí và đảm bảo hệ thống cân đáp ứng nhu cầu sử dụng lâu dài.

Tân Phát hỗ trợ tư vấn giải pháp cân ô tô điện tử theo nhu cầu thực tế của doanh nghiệp, từ việc lựa chọn tải trọng, kích thước bàn cân đến phối hợp các yêu cầu kỹ thuật phục vụ thi công và lắp đặt.

Nếu doanh nghiệp đang có kế hoạch xây dựng trạm cân xe tải, hãy liên hệ Tân Phát để được tư vấn phương án phù hợp với mặt bằng, điều kiện địa chất và ngân sách đầu tư.

CÔNG TY CỔ PHẦN CÔNG NGHỆ TỰ ĐỘNG TÂN PHÁT
Địa chỉ: Vị trí 32, Liền kề 4, KĐT Đại Thanh, Xã Đại Thanh, TP. Hà Nội
Hotline: 0921 966 866
Website: tanphat.top
Bình luận
Nội dung này chưa có bình luận, hãy gửi cho chúng tôi bình luận đầu tiên của bạn.
VIẾT BÌNH LUẬN
